Avocat abandon de chantier à La Réunion

Abandon de chantier : l'entreprise refuse de reprendre le chantier et/ou ne répond plus. Le cabinet intervient pour le maître d'ouvrage qui cherche ses recours comme pour l'entreprise à qui l'on reproche d'avoir quitté les lieux. Le cabinet est à Saint-Leu et traite ces dossiers dans toute La Réunion.

Anne-Laure Sitalapresad, avocate au barreau de Saint-Pierre, souriante
Crédit photo : Sophie Poisson (Sofish’eye)
Formation en droit à Paris-Dauphine
Barreau de Saint-Pierre
Toute La Réunion

Votre avocate

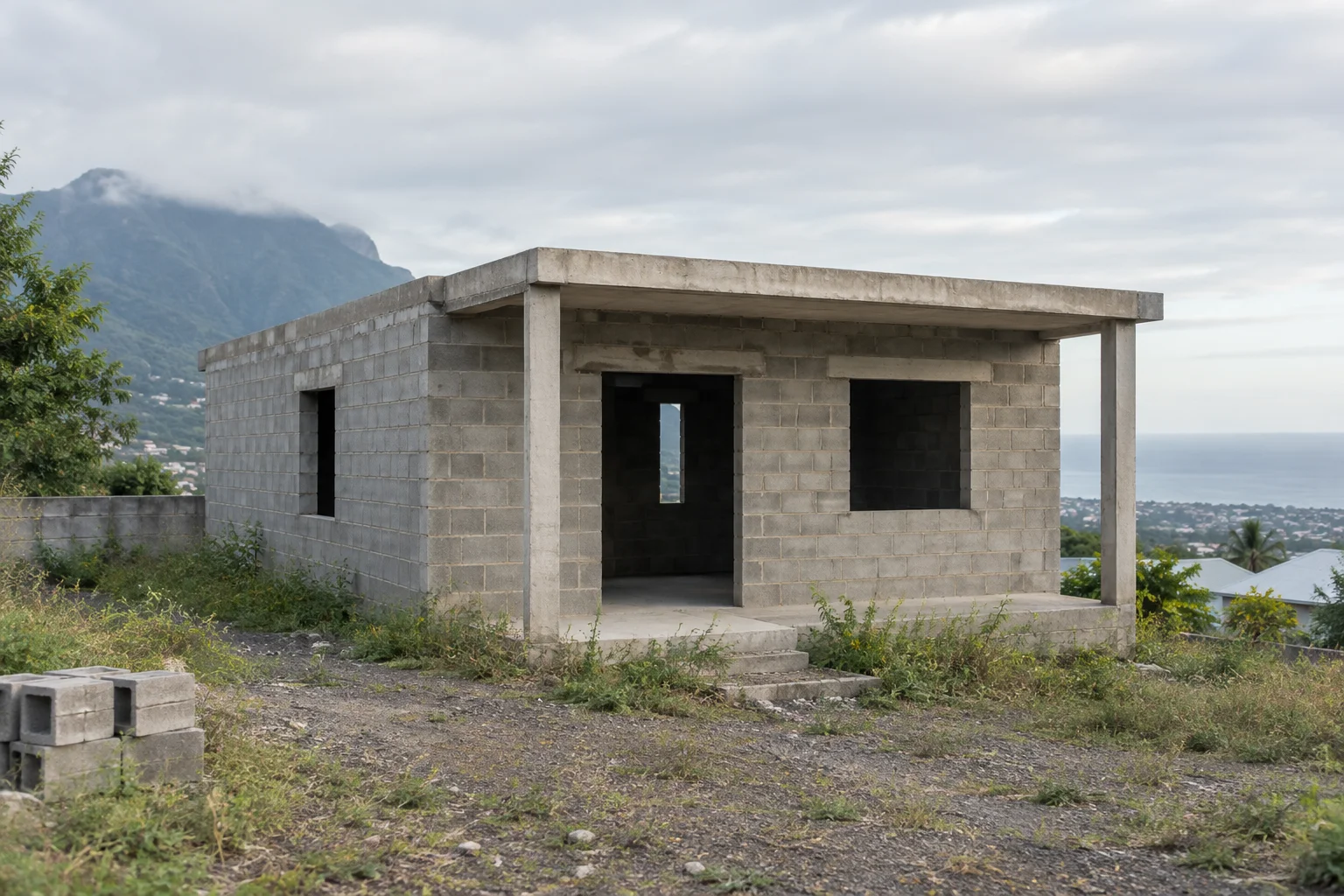

Chantier à l'arrêt : préparer la suite.

Une entreprise ne revient plus, les acomptes sont versés et les travaux restent inachevés. Le cabinet examine la volonté des parties, les causes de l'arrêt, les engagements de chacun et les démarches à accomplir avant de mettre fin au contrat. Maître SITALAPRESAD accompagne le maître d'ouvrage, l'entreprise mise en cause ou le garant concerné pour faire constater la situation et déterminer les recours possibles.

La prise en charge

Comment votre dossier est-il pris en charge ?

  1. 01

    Prise de contact

    Par le formulaire ou par mail, avec les grandes lignes de votre problématique. Vous savez rapidement si le cabinet peut vous défendre, et quelles pièces préparer.

  2. 02

    Consultation

    Une heure au cabinet, en visioconférence ou par téléphone (120 € TTC). Analyse des pièces, stratégie et estimation du coût. Le coût de la première consultation est compris dans les honoraires si le dossier est ensuite ouvert au cabinet.

  3. 03

    Convention signée

    Une convention d’honoraires précise les conditions de l’intervention. Le cabinet ouvre le dossier après sa signature et le versement de la provision convenue.

  4. 04

    Suivi aux étapes clés

    Le cabinet revient vers vous à chaque moment important du dossier. Inutile de relancer entre-temps. Vous êtes représenté aux audiences, sans avoir à y assister.

Prendre rendez-vous

Présentez votre situation au cabinet

Les informations transmises sont destinées au cabinet aux fins de vous recontacter. Voir notre politique de confidentialité

Réponse rapide. L'envoi de ce message ne crée pas de relation avocat-client. Son contenu reste confidentiel et n'est utilisé que pour traiter votre demande.

Bon à savoir

Questions fréquentes

Les repères que le cabinet donne le plus souvent en première consultation, avant d'ouvrir un dossier d'abandon de chantier.

Un chantier arrêté depuis plusieurs semaines est-il juridiquement abandonné ?

L'arrêt prolongé s'analyse en inexécution du contrat, qui expose l'entreprise à des dommages et intérêts, sauf si elle justifie que la force majeure l'a empêchée. Le dossier porte alors sur la durée de l'arrêt, sur les explications de l'entreprise et sur l'état des travaux au jour où ils ont cessé.

La résolution notifiée par le maître d'ouvrage peut-elle être contestée ?

Oui, à tout moment. Le code civil permet à l'entreprise de saisir le juge pour contester la résolution. Le maître d'ouvrage doit alors prouver la gravité de l'inexécution. La résolution par notification se fait aux risques et périls de celui qui la prononce.

Le maître d'ouvrage qui met fin au marché sans reproche doit-il quelque chose ?

Oui. Le code civil lui permet de résilier un marché à forfait par sa seule volonté, même si les travaux ont commencé. Il doit alors dédommager l'entrepreneur de toutes ses dépenses, de tous ses travaux, et de tout ce qu'il aurait pu gagner. Cette voie a donc un coût.

Résilier sans reproche interdit-il d'invoquer ensuite les manquements ?

Non. La Cour de cassation juge que le maître d'ouvrage qui a résilié un marché à forfait par sa seule volonté n'est pas privé d'invoquer les manquements de l'entrepreneur. Elle a jugé en 2026 que cette faculté ne l'empêche pas non plus de résilier selon les règles générales, en invoquant la gravité de ces manquements.

L'entreprise a fermé : que valent les attestations d'assurance ?

Elles restent utiles. Le constructeur doit justifier, à l'ouverture de tout chantier, d'une assurance couvrant sa responsabilité décennale. Les attestations d'assurance remises à ce moment identifient la compagnie et la période couverte, et il faut vérifier que ce sont de vrais documents.

Le cabinet intervient-il pour les entreprises à qui l'on reproche un abandon ?

Oui. Le cabinet défend les entreprises à qui l'on reproche d'avoir quitté un chantier, et discute avec leur assureur. Factures impayées, accès bloqué, commande modifiée sans accord : ces causes se documentent. Le cabinet intervient aussi pour les maîtres d'ouvrage laissés devant un chantier arrêté.

Un chantier à l'arrêt, des positions opposées

Un dossier d'abandon oppose le maître d'ouvrage, l'entreprise qui a cessé d'intervenir et, en construction de maison individuelle, le garant qui couvre l'inexécution. Le cabinet intervient pour chacun d'eux.

L'entreprise ne revient plus

Maîtres d'ouvrage : faire constater la défaillance

Deux démarches se distinguent : constater l'état du chantier, et mettre fin au contrat. Chacune a ses pièces et ses règles.

Le cabinet fait d'abord établir l'état d'avancement au jour de l'arrêt, par un constat ou par une expertise. Le cabinet réunit ensuite le décompte des sommes versées, les factures d'avancement acceptées, appelées situations de travaux, et les échanges restés sans réponse.

Pour mettre fin au contrat par notification, le code civil exige un formalisme précis passant par l'envoi d'une mise en demeure préalable.

Situations traitées

État d'avancement
Constat ou expertise au jour de l'arrêt : l'état du chantier ne se reconstitue pas après coup.
Décompte des versements
Acomptes, situations acceptées et travaux réellement exécutés.
Mise en demeure
Sauf urgence, elle précède la résolution par notification et l'annonce expressément.
Assurance du constructeur
Les attestations d'assurance du chantier identifient la compagnie et la période couverte.

On vous reproche d'avoir quitté le chantier

Entreprises : montrer la cause de l'arrêt

L'entreprise qui a cessé d'intervenir fait valoir la cause de l'arrêt : impayés, accès impossible, commande modifiée. Chaque cause se prouve.

Le cabinet reprend le fil des impayés : situations présentées, acceptées, réglées. Le code civil autorise une partie à suspendre sa propre obligation quand l'autre n'exécute pas la sienne, si ce manquement est suffisamment grave. La gravité doit pouvoir être prouvée.

D'autres causes se rencontrent : un accès au chantier rendu impossible, des modifications imposées sans accord écrit, un lot précédent jamais terminé. Chacune se date et se documente.

Situations traitées

Fil des impayés
Situations présentées, acceptées et réglées : la chronologie porte la défense.
Gravité démontrée
Suspendre son obligation suppose une inexécution suffisamment grave de l'autre.
Causes écrites
Accès bloqué, modifications imposées, lot précédent en retard : chaque cause se date.
Qualification de la rupture
Résiliation sans reproche ou résolution pour manquement : les sommes en jeu ne sont pas les mêmes.

Vous couvrez l'inexécution

Assureurs et garants : l'engagement, tel qu'il est écrit

En contrat de construction de maison individuelle, la garantie de livraison couvre le maître d'ouvrage contre les risques d'inexécution, à prix et délais convenus.

Le cabinet intervient sur l'étendue de l'engagement du garant, sur la réalité de la défaillance invoquée et sur l'état d'avancement retenu. L'engagement se lit dans le contrat de garantie et dans la loi qui l'encadre.

Quand le délai de livraison n'est pas respecté, le garant met en demeure sans délai le constructeur. Il exécute ses obligations quinze jours après une mise en demeure restée infructueuse. Chaque étape se vérifie sur pièces.

Situations traitées

Étendue de l'engagement
Les travaux prévus au contrat, à prix et délais convenus : ce que la garantie couvre.
Réalité de la défaillance
L'arrêt allégué se confronte aux comptes rendus et aux situations.
État d'avancement
Le point d'arrêt commande le montant en discussion.
Recours du garant
Le garant s'engage comme une caution : après avoir payé, il se retourne vers le constructeur.
Le PortSaint-PaulSaint-AndréSaint-BenoîtLe TamponSaint-LouisSaint-JosephSAINT-DENISSAINT-LEULe cabinetSAINT-PIERRE
Cabinet à Saint-LeuToute La Réunion

Territoire

Des entreprises fragiles, un climat exigeant

Les règles sont les mêmes dans toute la France. La fragilité des entreprises et le climat pèsent ici sur les dossiers. Quatre points reviennent.

  • Des entreprises qui vont mal

    Une cause fréquente de l'arrêt

    Une entreprise cesse souvent d'intervenir parce qu'elle est en difficulté. L'arrêt des travaux et la fermeture de l'entreprise se suivent alors de près, et l'assurance de l'entreprise devient un sujet du dossier.

  • Un chantier laissé sans clos ni couvert

    Pluies et humidité

    Un ouvrage arrêté avant d'être hors d'eau se dégrade en quelques semaines. Les désordres apparus après l'arrêt se mêlent à ceux qui existaient déjà, et l'état du chantier au jour de l'arrêt devient la première pièce du dossier.

  • Des attestations à contrôler

    Vrais documents, bonnes dates

    Les documents d'assurance remis à l'ouverture du chantier ne sont pas toujours authentiques, ni à jour. Il faut vérifier la compagnie, les dates de garantie et la correspondance avec le marché signé.

  • Un impayé qui se propage

    Les spécificités d'une île

    Une entreprise conduit plusieurs chantiers de front, et un retard de paiement sur l'un pèse sur les autres. L'arrêt constaté sur un chantier a parfois sa cause sur un autre.

Ces réalités pèsent sur la preuve de l'état des travaux, et sur la personne à qui demander réparation.

Exposer votre situation

Contact

Nous trouver

Le cabinet reçoit uniquement sur rendez-vous, à Saint-Leu ou en visioconférence. Il se réserve la possibilité de ne pas accepter certains dossiers.

Téléphone
0692 05 52 11
Consultations
Sur rendez-vous, du lundi au vendredi, 9h à 19h.

L'abandon de chantier à La Réunion

L'entreprise ne revient plus, ne répond plus, et le chantier reste en l'état depuis des semaines. Ou vous êtes l'entreprise à qui l'on reproche d'avoir quitté un chantier. À La Réunion comme en France hexagonale, un abandon de chantier se traite comme une inexécution du contrat. Les recours du maître d'ouvrage et la défense de l'entreprise partent de là.

Quand un chantier est-il abandonné ?

Un chantier laissé à l'arrêt est une inexécution du contrat. Le code civil expose alors l'entreprise à des dommages et intérêts, sauf si elle justifie que la force majeure l'a empêchée d'exécuter.

Le débat porte sur des faits : la durée de l'arrêt, les réponses de l'entreprise, l'état des travaux. Les sommes versées se comparent à cet état. Ces éléments se constatent tôt, parce qu'un chantier arrêté continue de se dégrader.

Un chantier qui avance, mais en retard, est un autre sujet : celui du retard de livraison et des pénalités.

Les façons de mettre fin au contrat

Le code civil ouvre trois voies pour mettre fin au contrat. Le marché à forfait, un marché de travaux conclu pour un prix global fixé d'avance, en ajoute une quatrième.

VoieCe qui la déclencheCe qui se discute
Clause résolutoireLa clause elle-même, selon ses termesLa réunion des conditions prévues par la clause
Notification du créancierUne inexécution suffisamment graveLa gravité, que le créancier doit prouver
Décision de justiceLa demande portée devant le jugeLa gravité, appréciée par le juge

La résolution résulte d'une clause résolutoire, c'est-à-dire une clause du contrat qui prévoit sa résolution. Elle résulte aussi, si l'inexécution est suffisamment grave, d'une notification du créancier ou d'une décision de justice. Le créancier est la partie à qui l'exécution est due. La voie par notification se passe du juge, et elle est aussi la plus exposée.

Le code civil la place aux risques et périls du créancier. Sauf urgence, une mise en demeure doit précéder la notification, et cette mise en demeure mentionne expressément qu'à défaut d'exécution le créancier sera en droit de résoudre le contrat. Le débiteur, la partie à qui l'on reproche l'inexécution, peut ensuite saisir le juge à tout moment pour contester la résolution. Le créancier doit alors prouver la gravité de l'inexécution.

La quatrième voie est propre au marché à forfait. Le maître d'ouvrage peut le résilier par sa seule volonté, même si l'ouvrage est commencé. Il doit alors dédommager l'entrepreneur de toutes ses dépenses, de tous ses travaux et de tout ce qu'il aurait pu gagner. Cette voie ne suppose aucun reproche, et elle a un coût.

Comment la défaillance se constate-t-elle ?

L'état d'avancement au jour de l'arrêt est la pièce centrale : un constat ou une expertise le fixe avant que les dégradations suivantes ne s'y ajoutent. En savoir plus sur le référé expertise.

Dans un contrat de construction de maison individuelle, la garantie de livraison couvre le maître d'ouvrage contre les risques d'inexécution des travaux prévus au contrat, à prix et délais convenus. Elle joue à compter de l'ouverture du chantier. En savoir plus sur le CCMI.

Le garant qui constate le dépassement du délai de livraison, ou que le maître d'ouvrage en informe, met en demeure sans délai le constructeur. Quinze jours après une mise en demeure restée infructueuse, il exécute ses obligations.

L'assurance de l'entreprise se vérifie tôt. Le code des assurances impose au constructeur de justifier, à l'ouverture de tout chantier, d'une assurance couvrant sa responsabilité décennale. Les attestations d'assurance remises à ce moment disent quelle compagnie couvre l'entreprise, et pour quelle période. Le cabinet en vérifie l'authenticité et les dates.

Ce que l'entreprise oppose

L'entreprise mise en cause répond point par point.

Le maître d'ouvrage soutientL'entreprise répond
Les travaux ont cessé sans justificationLes situations présentées n'étaient plus réglées
Les acomptes versés dépassent l'avancementL'avancement réel inclut des travaux ajoutés jamais facturés
Le contrat a été résolu pour manquement graveLa gravité n'est pas établie, et la mise en demeure n'annonçait pas la résolution
L'entreprise a quitté le chantierL'accès au chantier a été rendu impossible, ou un lot précédent n'était pas terminé
L'arrêt engage la responsabilité de l'entrepriseLa force majeure a empêché l'exécution

Le code civil permet à une partie de refuser d'exécuter son obligation quand l'autre n'exécute pas la sienne, à condition que cette inexécution soit suffisamment grave. Le même code autorise l'entrepreneur d'un marché de travaux privé, impayé et sans garantie de paiement, à suspendre l'exécution quinze jours après une mise en demeure restée sans effet. Cette faculté ne joue pas quand le maître d'ouvrage conclut le marché pour son propre compte, pour des besoins étrangers à toute activité professionnelle.

Le décompte du solde lui-même est un autre sujet. En savoir plus sur le litige de paiement des travaux.

Les situations qui posent problème, de chaque côté :

  • Côté maître d'ouvrage : un constat fait trop tard ; une mise en demeure qui n'annonce pas la résolution ; une entreprise déjà fermée au moment de la réclamation.
  • Côté entreprise : un arrêt décidé sans annonce écrite ; des travaux ajoutés jamais facturés ; une garantie de paiement jamais demandée.

Pourquoi consulter un avocat pour un abandon de chantier à La Réunion ?

Le cabinet est installé à Saint-Leu et intervient devant le tribunal judiciaire de Saint-Pierre comme devant celui de Saint-Denis. Ici, un chantier arrêté avant d'être hors d'eau se dégrade en quelques semaines. Une entreprise qui cesse d'intervenir a souvent des difficultés, et l'arrêt des travaux précède parfois de peu sa fermeture.

Le cabinet est saisi par des maîtres d'ouvrage comme par des entreprises, et propose d'abord une négociation. Quand une procédure s'engage, le cabinet dit au premier rendez-vous le temps qu'elle demande. En savoir plus sur le droit de la construction.

Textes de loi et références

Textes de référence

La résolution résulte soit de l'application d'une clause résolutoire soit, en cas d'inexécution suffisamment grave, d'une notification du créancier au débiteur ou d'une décision de justice.
Code civil, article 1224 (version en vigueur au 1er octobre 2016)Légifrance
Le créancier peut, à ses risques et périls, résoudre le contrat par voie de notification. Sauf urgence, il doit préalablement mettre en demeure le débiteur défaillant de satisfaire à son engagement dans un délai raisonnable. La mise en demeure mentionne expressément qu'à défaut pour le débiteur de satisfaire à son obligation, le créancier sera en droit de résoudre le contrat. Lorsque l'inexécution persiste, le créancier notifie au débiteur la résolution du contrat et les raisons qui la motivent. Le débiteur peut à tout moment saisir le juge pour contester la résolution. Le créancier doit alors prouver la gravité de l'inexécution.
Code civil, article 1226 (version en vigueur au 1er octobre 2016)Légifrance
Le maître peut résilier, par sa seule volonté, le marché à forfait, quoique l'ouvrage soit déjà commencé, en dédommageant l'entrepreneur de toutes ses dépenses, de tous ses travaux, et de tout ce qu'il aurait pu gagner dans cette entreprise.
Code civil, article 1794 (version en vigueur au 21 mars 1804)Légifrance

Sources

  1. Code civil, article 1231-1 (version en vigueur au 1er octobre 2016). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000032010123
  2. Code civil, article 1219 (version en vigueur au 1er octobre 2016). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000032041509
  3. Code civil, article 1224 (version en vigueur au 1er octobre 2016). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000032041482
  4. Code civil, article 1226 (version en vigueur au 1er octobre 2016). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000032041472
  5. Code civil, article 1794 (version en vigueur au 21 mars 1804). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000006443583
  6. Code civil, article 1799-1 (version en vigueur au 1er janvier 2014). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000027645885
  7. Code de la construction et de l'habitation. Article L231-6 (version en vigueur au 1er février 2020). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000038433486
  8. Code des assurances, article L241-1 (version en vigueur au 8 août 2015). Légifrance. https://www.legifrance.gouv.fr/codes/article_lc/LEGIARTI000031010281
  9. Cour de cassation, troisième chambre civile, 9 mars 1988, pourvoi n° 86-18.464, ECLI:FR:CCASS:1988:C3388, publié au Bulletin. https://www.courdecassation.fr/decision/60794c1b9ba5988459c44b0f
  10. Cour de cassation, troisième chambre civile, 25 juin 2026, pourvoi n° 24-18.064, ECLI:FR:CCASS:2026:C300391, publié au Bulletin. https://www.courdecassation.fr/decision/6a3cc05ecdc6046d479d9103
