Construction
Abandon de chantier : les recours et leurs conditions
Un chantier interrompu laisse des travaux inachevés et des paiements en discussion. Le droit examine les engagements de chaque partie et les raisons de l'arrêt. La fin du contrat, l'indemnisation et les garanties d'assurance répondent à des conditions différentes, même lorsqu'elles concernent le même chantier.

Un chantier qui s'arrête peut laisser des travaux payés mais inachevés et une date de livraison devenue incertaine. À La Réunion, les recours pour abandon de chantier dépendent du contrat et des causes de l'interruption. L'absence d'ouvriers ne suffit pas à expliquer juridiquement le désaccord.
Le propriétaire peut invoquer un engagement inexécuté. L'entreprise peut contester un paiement, un changement demandé ou les conditions dans lesquelles elle devait travailler. Chaque position se confronte aux documents du chantier.

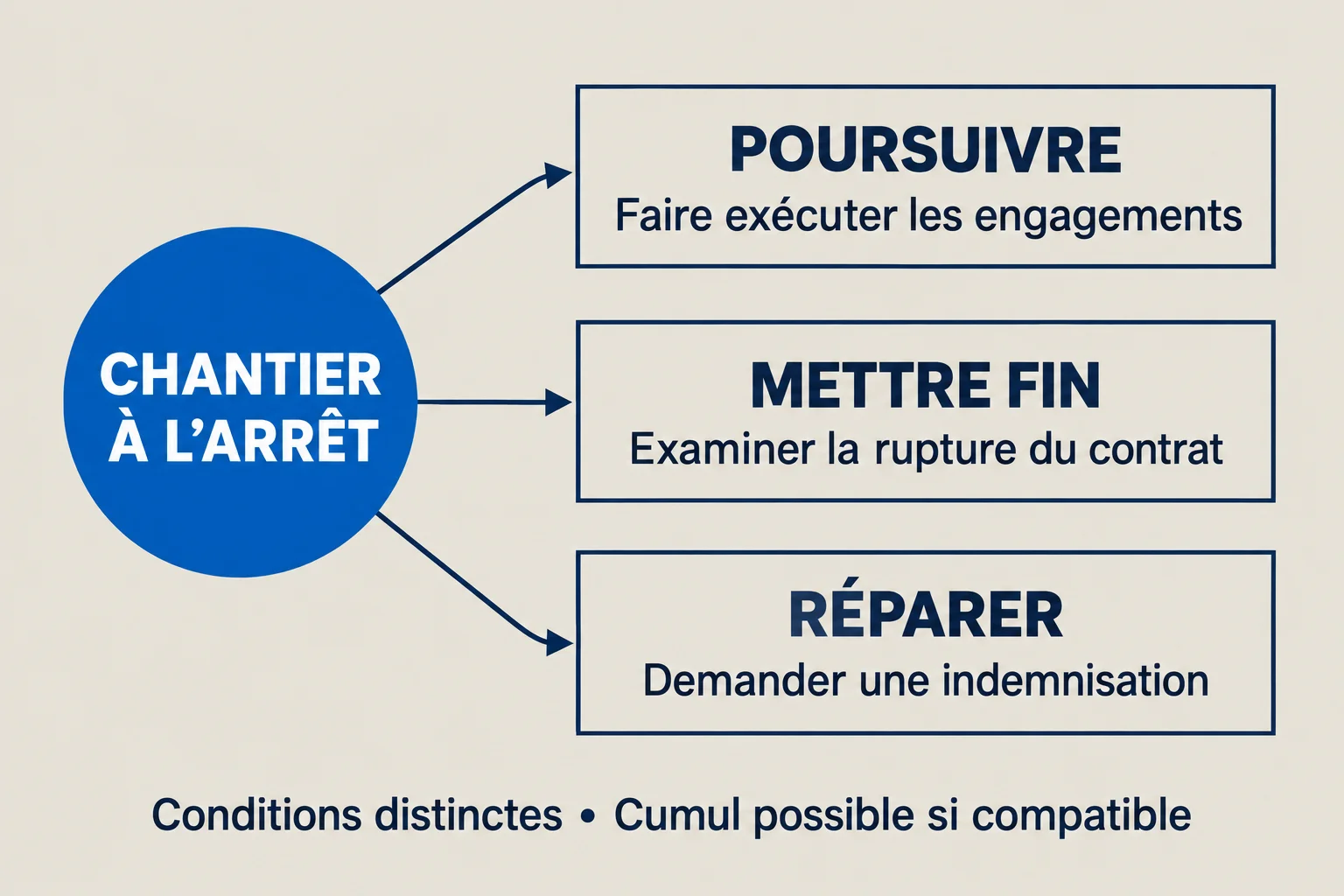

Lire la version texte du schéma
- Un arrêt de chantier s’apprécie au regard du contrat et des causes de l’arrêt.
- Poursuivre : demander l’exécution des engagements.
- Mettre fin : examiner les conditions de rupture du contrat.
- Réparer : établir le préjudice et demander une indemnisation.
- Les demandes ont des conditions distinctes et peuvent se cumuler si elles sont compatibles.
Quand parle-t-on d'abandon de chantier ?
Le terme décrit une interruption des travaux que le client considère comme injustifiée. Pour apprécier les conséquences de cet arrêt, le droit examine ce qui était promis et ce qui a été réalisé. Le marché de travaux permet d'identifier les prestations convenues. Le chantier peut être inachevé dans son ensemble ou seulement pour les travaux confiés à une entreprise.
Le défaut d'exécution d'un engagement est appelé inexécution. Le code civil prévoit plusieurs réponses lorsqu'une obligation reste inexécutée ou l'est imparfaitement. Certaines permettent de maintenir le contrat. D'autres concernent sa rupture ou la réparation du dommage. Le mot employé dans un courrier ne décide pas, à lui seul, des conditions applicables.
La distinction compte pour les deux parties. Le propriétaire cherche à comprendre le devenir du contrat et des sommes engagées. L'entreprise peut soutenir que son obligation n'était pas encore exigible ou qu'un obstacle justifiait l'arrêt. Le débat sur l'abandon commence donc par les engagements réciproques, puis porte sur leur exécution.
Le contrat distingue le retard et l'arrêt des prestations
Une date dépassée et une prestation abandonnée peuvent toutes deux constituer un défaut d'exécution. Leur appréciation dépend des obligations convenues. Le retard de livraison pose notamment la question du calendrier contractuel. La rupture du marché exige un examen supplémentaire des conditions prévues par la loi ou par le contrat.
Le droit à réparation peut concerner l'inexécution comme le retard, sous réserve des conditions applicables. La durée de l'arrêt ne suffit pas à apprécier la situation. La date de fin prévue, les reports convenus et les travaux restant à réaliser comptent aussi.
Un devis précise le contenu de l'accord. Une facture porte une demande de paiement. Les échanges peuvent expliquer le désaccord sur l'avancement. Aucun de ces documents ne remplit exactement la même fonction. La charge de la preuve impose à celui qui réclame l'exécution d'une obligation d'établir son existence. Celui qui affirme en être libéré doit justifier le paiement ou le fait qui l'a éteinte.
Quelles réponses prévoit le droit face à l'inexécution ?
Le droit distingue plusieurs demandes possibles, dont les conditions ne sont pas interchangeables. Une partie peut discuter la poursuite des engagements, le prix, la fin du contrat ou l'indemnisation. Les sanctions compatibles peuvent se cumuler. Cette possibilité de cumul ne dispense jamais d'établir les conditions de chaque demande.
| Objet | Mécanisme | Point examiné |
|---|---|---|
| Réalisation des travaux | Exécution forcée | Obligation convenue et possibilité de l’exécuter |
| Interruption de sa propre prestation | Suspension | Gravité du manquement de l’autre partie |
| Prix des prestations | Réduction du prix | Conditions propres à cette sanction |
| Fin du marché | Résolution du contrat | Clause applicable ou gravité du manquement |
| Préjudice | Dommages et intérêts | Inexécution, dommage et lien entre les deux |
Ces mécanismes répondent à des objectifs différents :
- L'exécution forcée vise à obtenir la réalisation des travaux promis. La loi prévoit une demande formelle d'exécution préalable et des limites, notamment lorsque cette réalisation est impossible.
- La suspension consiste à interrompre temporairement sa propre prestation parce que l'autre partie manque gravement à ses engagements. Elle peut concerner l'une ou l'autre des parties.
- La réduction du prix vise à diminuer le prix lorsque la prestation a été imparfaitement réalisée. Ses modalités dépendent notamment du paiement déjà effectué et d'un éventuel accord entre les parties.
- La résolution met fin au contrat en raison de son inexécution. Elle peut résulter d'une clause du contrat, d'une notification ou d'une décision du juge, selon les conditions propres à chaque mode de rupture.
- Les dommages et intérêts sont une somme destinée à réparer le préjudice causé par le manquement. Ils ne servent pas à obtenir directement la réalisation des travaux.
Une demande peut être accueillie tandis qu'une autre reste discutée. Chacune possède ses propres conditions, même lorsque plusieurs sont présentées dans le même dossier.
La rupture du contrat peut prendre trois formes
La loi distingue trois modes de résolution, c'est-à-dire trois façons de mettre fin au contrat pour inexécution. Les conditions de la rupture dépendent du mode invoqué.
| Forme | Fondement | Difficulté possible |
|---|---|---|
| Clause du marché | Engagements visés dans le contrat | Conditions exactes de la clause |
| Notification | Manquement suffisamment grave | Contestation ultérieure de la rupture |
| Décision judiciaire | Appréciation du juge | Preuves et demandes débattues |
La clause résolutoire prévue au marché
Cette clause désigne les engagements dont l'inexécution permet la rupture. Le texte qui l'encadre prévoit une demande formelle d'exécution restée sans effet, sauf stipulation contraire autorisée. Cette demande doit mentionner expressément la clause. La présence d'un paragraphe sur la résiliation ne permet donc pas d'écarter la lecture de sa rédaction.
La rupture par notification
Une partie peut déclarer la résolution à l'autre lorsque l'inexécution présente une gravité suffisante. Cette décision est prise à ses risques. Sauf urgence, le texte prévoit une demande préalable laissant un délai raisonnable pour exécuter. La déclaration de rupture expose ensuite ses motifs. Ces exigences expliquent pourquoi une rupture contestée se juge aussi sur les échanges intervenus.
La résolution judiciaire
La rupture peut être demandée au juge. Ses pouvoirs sont plus larges que la seule fin du marché. Selon les circonstances, il peut constater ou prononcer la résolution, ordonner l'exécution, éventuellement avec un délai, ou accorder seulement des dommages et intérêts. L'issue dépend des demandes et des faits retenus.
La résolution résulte soit de l'application d'une clause résolutoire soit, en cas d'inexécution suffisamment grave, d'une notification du créancier au débiteur ou d'une décision de justice.
Comment le désaccord est-il examiné ?
1- Les engagements de chaque partie
L'examen porte sur les travaux promis et leur contrepartie. Le devis, le marché et les modifications acceptées permettent de situer les obligations. Une prestation réclamée peut être discutée parce que son inclusion dans le prix initial est contestée. Cette question précède logiquement celle de son défaut d'exécution.
2- Les faits qui expliquent l'interruption
Les parties peuvent diverger sur l'avancement réel du chantier ou sur l'origine de l'arrêt. Le propriétaire expose les prestations qu'il estime manquantes. L'entreprise présente les raisons de la suspension qu'elle invoque. Les pièces servent à apprécier ces affirmations et leur rapport avec le contrat.
3- Les conditions de la demande
Une demande de paiement, une demande indemnitaire et une rupture ne reposent pas sur une démonstration identique. Le mécanisme retenu commande les points à établir. Lorsqu'une résolution notifiée est contestée devant le juge, son auteur doit prouver la gravité de l'inexécution. Le débat ne se limite alors pas à constater que les travaux se sont arrêtés.
Ce que le propriétaire cherche à établir
Le maître d'ouvrage, celui qui commande les travaux, peut subir un chantier inutilisable ou une livraison différée. Pour une demande indemnitaire, le préjudice invoqué doit se rattacher au manquement reproché. Le montant payé à l'entreprise et le montant d'un dommage ne désignent pas nécessairement la même chose.
Le propriétaire peut soutenir que la prestation convenue n'a pas été fournie malgré les engagements pris. Si l'entreprise conteste cette présentation, la discussion porte sur ce qu'elle devait effectivement réaliser. La preuve du contrat et celle de son inexécution répondent à deux questions distinctes.
Les principaux objets de discussion sont :
- Les prestations convenues, leur étendue et les modifications acceptées.
- Les sommes réclamées, déjà versées ou contestées.
- Les conséquences de l'arrêt, en rapport avec la demande formulée.
Un litige sur le paiement des travaux peut ainsi accompagner l'abandon sans se confondre avec lui. Le compte du marché rapproche les prestations et les versements. La demande de réparation expose un dommage. La rupture porte sur le maintien des engagements. Une présentation distincte de ces objets permet de comprendre les positions opposées.
Que peut faire valoir l'entreprise ?
L'entreprise peut discuter l'existence du manquement, sa gravité ou son origine. Elle peut également invoquer l'inexécution suffisamment grave d'une obligation du client pour justifier une suspension. Ce raisonnement exige de rattacher le paiement ou la prestation contestée aux engagements réellement convenus.
Un événement extérieur peut aussi être invoqué. La force majeure répond à des conditions cumulatives. L'événement doit échapper au contrôle de l'entreprise et avoir été raisonnablement imprévisible lors du contrat. Ses effets doivent empêcher l'exécution et rester inévitables malgré des mesures appropriées. Une difficulté rencontrée pendant les travaux ne remplit pas nécessairement ces conditions.
Lorsque l'empêchement est temporaire, l'exécution peut être suspendue, sauf si le retard résultant justifie la résolution. Lorsqu'il est définitif, le texte prévoit la résolution de plein droit. La durée de l'empêchement et ses conséquences sur l'obligation sont donc distinguées. Le seul nom d'un événement climatique n'établit pas la réponse.
L'entreprise peut enfin contester la régularité d'une rupture décidée par son client. La loi lui permet de saisir le juge pour discuter une résolution notifiée. La preuve de la gravité incombe alors à la partie qui a rompu. Cette possibilité explique le risque attaché à une rupture décidée sans jugement préalable.
Les désaccords portent sur plusieurs questions différentes
| Sujet | Position du propriétaire | Position de l'entreprise | Examen du juge |
|---|---|---|---|
| Travaux manquants | Engagement inexécuté | Prestation non comprise ou non exigible | Contenu du contrat |
| Paiement contesté | Avancement insuffisant | Échéance contractuelle impayée | Obligations réciproques |
| Interruption | Arrêt injustifié | Empêchement ou suspension justifiée | Cause et gravité |
| Rupture | Manquement suffisamment grave | Rupture injustifiée | Mode de rupture et preuves |
Plusieurs difficultés peuvent se cumuler sur un même chantier. Leur qualification reste distincte, même lorsque les échanges entre les parties les mélangent.
- Une entreprise facture une prestation dont l'avancement est contesté.
- Une modification des travaux soulève un désaccord sur le périmètre du prix.
- Le propriétaire invoque l'arrêt, tandis que l'entreprise conteste une échéance de paiement.
- Une cause extérieure est reconnue matériellement, mais ses effets sur le contrat restent discutés.
- Les parties s'opposent sur la portée des courriers concernant la fin du marché.
- Une demande de réparation ajoute au différend un préjudice dont l'étendue est contestée.
Le juge examine ces questions dans le cadre des demandes présentées. Le constat d'un désaccord profond ne remplace pas les conditions de la sanction sollicitée. Il reste possible que le manquement soit établi sans que toutes les conséquences financières demandées le soient également.
Que change une entreprise en difficulté ?
Une procédure ouverte au bénéfice de l'entreprise peut modifier le traitement du contrat et des créances. En sauvegarde, la seule ouverture de la procédure ne rompt pas le marché en cours. Le texte organise notamment le rôle de l'administrateur. Cette règle ne permet pas de traiter toutes les situations de cessation d'activité de façon identique.
Le sort du marché et la possibilité de recouvrer une somme constituent alors deux sujets. Les règles propres à la procédure s'ajoutent à l'examen du chantier. La responsabilité des constructeurs et le recouvrement se discutent dans ce cadre particulier. La qualification exacte de la procédure compte autant que l'annonce d'une difficulté financière.
Les assurances et l'examen du dossier
L'arrêt du chantier soulève aussi la question des garanties effectivement souscrites. L'assurance dommages-ouvrage concerne certains dommages à la construction. Son objet ne se confond pas avec le simple financement des prestations restées inachevées. La couverture dépend notamment de la nature des dommages et du moment où ils apparaissent.
Un arrêt publié de 2022 précise les conditions de cette assurance avant l'acceptation des travaux. La demande formelle d'exécution, lorsqu'elle est requise, doit émaner du maître d'ouvrage ou de son mandataire. Cette solution concerne ce mécanisme d'assurance. Elle explique pourquoi l'identité de l'auteur d'un courrier peut compter, au-delà de son contenu.
L'examen juridique rapproche le marché, les échanges et les conditions de garantie. Les risques viennent notamment d'une rupture dont le fondement est contesté ou d'une confusion entre travaux inachevés et dommages assurés. Le cabinet examine les litiges d'abandon de chantier dans le cadre du droit de la construction. L'analyse porte sur les positions des parties et les demandes que les pièces permettent de soutenir.
Cet article présente des repères généraux et ne constitue pas une consultation juridique. Chaque situation s'apprécie au vu de ses pièces et de ses circonstances.
